Έργο Σκουριών


ΜΕΤΑΛΛΕΥΤΙΚΟ ΕΡΓΟ ΧΑΛΚΟΥ ΚΑΙ ΧΡΥΣΟΥ ΣΚΟΥΡΙΩΝ

Μία εμβληματική επένδυση

Το  έργο  των  Σκουριών,  μέρος  των  Μεταλλείων  Κασσάνδρας,  βρίσκεται  στη χερσόνησο της  Χαλκιδικής,  στη  Βόρεια  Ελλάδα. Πρόκειται  για  πορφυριτικό κοίτασμα  χαλκού και χρυσού που  θα  εξορυχθεί με  συνδυασμό  επιφανειακής  και υπόγειας εξόρυξης, υιοθετώντας τις Βέλτιστες Διαθέσιμες Τεχνολογίες για την προστασία του περιβάλλοντος. Με βάση τη Μελέτη Σκοπιμότητας, η συνολική διάρκεια ζωής του μεταλλείου είναι περίπου 20 έτη και προβλέπεται να έχει ετήσια παραγωγή κατά μέσο όρο 67 εκατομμυρίων λιβρών χαλκού και 140.000 ουγγιών χρυσού.

Η συνολική πρόοδος έχει φτάσει το 90% συμπεριλαμβανομένης της πρώτης φάσης κατασκευής και το 78% για τη φάση 2 της κατασκευής. Η πρώτη παραγωγή συμπυκνώματος αναμένεται στις αρχές του τρίτου τριμήνου του 2026, ενώ η εμπορική παραγωγή αναμένεται το τέταρτο τρίμηνο του ίδιου έτους.

Μόλις τεθεί σε λειτουργία, θα καθιερώσει την Ελλάδα στις κορυφαίες χώρες παραγωγής χρυσού στην Ευρώπη, ενώ θα συμβάλει στην μετάβαση της ΕΕ προς μια κυκλική οικονομία, καθώς θα αποτελέσει νέα πηγή εφοδιασμού της ευρωπαϊκής βιομηχανίας σε χαλκό, που είναι κρίσιμη πρώτη ύλη.
Κατεβάστε το φυλλάδιο του Έργου Σκουριών PDF

Κύρια χαρακτηριστικά

ΤΟΠΟΘΕΣΙΑ

ΒΑ Χαλκιδική

ΑΝΑΠΤΥΞΗ

Επιφανειακή & υπόγεια

ΕΚΤΙΜΩΜΕΝΗ ΔΙΑΡΚΕΙΑ ΖΩΗΣ

20 έτη

ΚΟΙΤΑΣΜΑ

Πορφυριτικό κοίτασμα χαλκού & χρυσού

Χαλκός
Cu
Χαλκός

Εκτίμηση ετήσιας παραγωγής

67 εκατ. λίβρες
Χρυσός
Au
Χρυσός

Εκτίμηση ετήσιας παραγωγής

140 χιλ. ουγκιές

ΔΕΚΕΜΒΡΙΟΣ 2025

Κατασκευαστική πρόοδος Σκουριών

Η συνολική πρόοδος έχει φτάσει το 90% συμπεριλαμβανομένης της πρώτης φάσης κατασκευής και το 78% για τη φάση 2 της κατασκευής. Η πρώτη παραγωγή συμπυκνώματος αναμένεται στις αρχές του τρίτου τριμήνου του 2026, ενώ η εμπορική παραγωγή αναμένεται το τέταρτο τρίμηνο του ίδιου έτους.

Οι εμπορικοί όροι που έχουν συμφωνηθεί με τους αντισυμβαλλομένους για την απορρόφηση των προϊόντων (συμπυκνωμάτων) και η εκτέλεση της σύμβασης αναμένεται πριν από το τέλος του 1ου τριμήνου. Οι διαπραγματευόμενες συμφωνίες απορρόφησης συμπυκνωμάτων θα καλύπτουν περίπου το 80% του συμπυκνώματος χαλκού για διάρκεια δύο έως τριών ετών ανάλογα με τη συμφωνία και αναμένουμε να επιτύχουμε σημαντικά καλύτερους οικονομικούς όρους από αυτούς που προβλέπονται στις παραδοχές της μελέτης σκοπιμότητας του 2022, ως αποτέλεσμα των καλύτερων συνθηκών τιμολόγησης και χρέωσης επεξεργασίας στην τρέχουσα αγορά.

Η εκτίμηση του κόστους κεφαλαίου για τις Σκουριές είναι 1,16 δισεκατομμύρια δολάρια (συμπεριλαμβανομένων των πρόσφατα ανακοινωθέντων συναλλαγματικών επιπτώσεων ύψους 43 εκατομμυρίων δολαρίων και επιπλέον 50 εκατομμυρίων δολαρίων που σχετίζονται με τις επιπτώσεις του χρονοδιαγράμματος μετά από καθυστέρηση στην παραγωγή του πρώτου συμπυκνώματος). Το έργο εξακολουθεί να χρηματοδοτείται πλήρως μέσω των προβλεπόμενων εισφορών ιδίων κεφαλαίων, όσο και της χρηματοδότησης έργου, συνολικού ύψους 680,4 εκατομμυρίων ευρώ (799,5 εκατομμύρια δολάρια), η οποία έχει εκταμιευθεί πλήρως.

Το κεφάλαιο του έργου ανήλθε συνολικά σε 136,6 εκατομμύρια δολάρια το 4ο τρίμηνο του 2025 και 475,2 εκατομμύρια δολάρια κατά τη διάρκεια του έτους που έληξε στις 31 Δεκεμβρίου 2025. Στις 31 Δεκεμβρίου 2025, το σωρευτικό κεφάλαιο του έργου που επενδύθηκε στη φάση 2 της κατασκευής ανήλθε συνολικά σε 980,0 εκατομμύρια δολάρια.

Το επιταχυνόμενο λειτουργικό κόστος ύψους 178 εκατομμυρίων δολαρίων (συμπεριλαμβανομένης μιας πρόσφατα ανακοινωθείσας αύξησης 24 εκατομμυρίων δολαρίων που σχετίζεται με την επιτάχυνση της υπόγειας ανάπτυξης και τα αυξημένα πλάτη μετώπων) περιλαμβάνει πρόσθετη προεμπορική υπόγεια και ανοιχτή εξόρυξη και επιταχύνει την αγορά κινητού εξοπλισμού εξόρυξης μεγαλύτερης χωρητικότητας.

Το επιταχυνόμενο λειτουργικό κεφάλαιο ήταν 34,8 εκατομμύρια δολάρια το 4ο τρίμηνο του 2025 και 86,1 εκατομμύρια δολάρια για το 2025. Στις 31 Δεκεμβρίου 2025, το σωρευτικό επιταχυνόμενο λειτουργικό κεφάλαιο ανήλθε συνολικά σε 93,1 εκατομμύρια δολάρια.

Στις 31 Δεκεμβρίου 2025, η συνολική πρόοδος του έργου ήταν 90% συμπεριλαμβανομένης της πρώτης φάσης κατασκευής και 78% για τη φάση 2 της κατασκευής.

Κτίριο Πρωτογενούς Θραυστήρα

Συνεχίζεται η πρόοδος στην κατασκευή της κτιριακής δομής του θραυστήρα με το σκυρόδεμα να έχει πλέον ολοκληρωθεί. Ο πρωτογενής θραυστήρας είναι μηχανικά πλήρης και τοποθετημένος στη θέση του, με τις εργασίες να συνεχίζονται για την ολοκλήρωση των ηλεκτρολογικών εγκαταστάσεων. Έχουν εγκατασταθεί μεταφορικοί ταινιόδρομοι από τον πρωτογενή θραυστήρα, μέσω του θόλου απόθεσης χονδρόκοκκου μεταλλεύματος, στο εργοστάσιο επεξεργασίας μεταλλεύματος, με τις εγκαταστάσεις των ιμάντων των ταινιόδρομων να ξεκίνησαν τον Ιανουάριο του 2026.

Η θεμελίωση του θόλου στέγασης προθραυσμένου μεταλλεύματος έχει ολοκληρωθεί και η συναρμολόγηση της δομής του θόλου προχωρά. Δύο από τους τρεις τροφοδότες ανάκτησης και οι σχετικές εργασίες της σήραγγας ανάκτησης προθραυσμένου μεταλλεύματος έχουν εγκατασταθεί, με την προσυναρμολόγηση να βρίσκεται σε εξέλιξη στον εναπομείναντα τροφοδότη ανάκτησης. Η εγκατάσταση του προκατασκευασμένου κέντρου διανομής ηλεκτρικού ρεύματος ολοκληρώθηκε στα τέλη Ιανουαρίου 2026 με την εγκατάσταση και τις απολήξεις των ηλεκτρικών καλωδίων να βρίσκονται σε εξέλιξη.

Μονάδα κατεργασίας μεταλλεύματος

Οι εργασίες στη μονάδα επεξεργασίας παραμένουν επικεντρωμένες στις μηχανολογικές εγκαταστάσεις, τις σωληνώσεις, καλωδιόδρομους και τις καλωδιώσεις για την προετοιμασία του πρώτου μεταλλεύματος.

Πρόσφατες επιθεωρήσεις εντόπισαν την ανάγκη αντικατάστασης των πυκνωτών μεταβλητής ταχύτητας της αντλίας τροφοδοσίας του κυκλώνα στην κύρια εκκένωση του εργοστασίου επεξεργασίας, οι οποίοι υπέστησαν ζημιά λόγω υγρασίας κατά την αποθήκευσή τους. Έχει παραγγελθεί προσωρινός εξοπλισμός αντικατάστασης, ο οποίος αναμένεται να εγκατασταθεί το 2ο τρίμηνο του 2026, ενώ ο μόνιμος εξοπλισμός αναμένεται να εγκατασταθεί το 3ο τρίμηνο του ίδιου έτους. Η διανομή ηλεκτρικής ενέργειας υψηλής και μέσης τάσης από πολλαπλούς υποσταθμούς εντός του δικτύου του εργοστασίου επεξεργασίας προχωράει, ενώ η κατασκευή του κτιρίου ελέγχου έχει ολοκληρωθεί και οι ηλεκτρολογικές εργασίες βρίσκονται σε εξέλιξη σε όλους τους τομείς. Ο προκατασκευασμένος χώρος διανομής ηλεκτρικού ρεύματος για τους συμπιεστές έχει εγκατασταθεί, ενώ η καλωδίωση και οι τερματικές συνδέσεις βρίσκονται σε εξέλιξη. Οι χώροι των αντιδραστηρίων προχωρούν σύμφωνα με το σχέδιο θέσης σε λειτουργία, μέσω διαφόρων σταδίων μηχανικών, σωληνώσεων και ηλεκτρικών εγκαταστάσεων.

Πυκνωτές – δεξαμενές καθίζησης

Δύο από τους τρεις πυκνωτές τελμάτων έχουν ολοκληρωθεί από μηχανικής άποψης, ενώ η εγκατάσταση των ηλεκτρικών καλωδίων και των οργάνων βρίσκεται σε εξέλιξη. Ο τρίτος πυκνωτής δεν απαιτείται για την εκκίνηση του έργου και προχωρά σύμφωνα με το σχέδιο. Οι δοκιμές νερού έχουν ολοκληρωθεί και οι εγκαταστάσεις σωληνώσεων έχουν προχωρήσει καθώς ολοκληρώνονται οι εγκαταστάσεις των ραφιών σωληνώσεων. Οι εργασίες προχωρούν στις σχετικές υποδομές, συμπεριλαμβανομένων των σωληνώσεων του κτιρίου του αντλιοστασίου και των ηλεκτρολογικών εργασιών, καθώς και των εγκαταστάσεων δεξαμενών στο κτίριο του κροκιδωτικού υλικού. Οι ηλεκτρικές εγκαταστάσεις και η εγκατάσταση καλωδίων στο δευτερεύον κτίριο του υποσταθμού των πυκνωτών βρίσκονται σε εξέλιξη.

Μονάδα αφύγρανσης

Οι εργασίες συνεχίζονται στη μονάδα αφύγρανσης τελμάτων η οποία παραμένει σε κρίσιμη διαδρομή, με την ηλεκτρική εγκατάσταση και τη θέση σε λειτουργία να είναι το τελευταίο βήμα. Η επένδυση στο μεταλλικό κτίριο της μονάδας ξεκίνησε τον Φεβρουάριο του 2026.

Οι μηχανικές εργασίες προχώρησαν με την ολοκλήρωση και των έξι φίλτρων και των σχετικών περιστρεφόμενων θυρών, τροφοδοτικών και μεταφορέων. Η εγκατάσταση σωλήνων και καλωδιόδρομων προχωρά. Η χαλύβδινη κατασκευή του κτιρίου του συμπιεστή έχει ολοκληρωθεί και οι έξι συμπιεστές και οι δέκτες αέρα είναι μηχανικά πλήρεις.

Η κατασκευή του συγκροτήματος δεξαμενών έχει προχωρήσει, με τρεις δεξαμενές να έχουν ολοκληρωθεί και τις υπόλοιπες δύο δεξαμενές να έχουν συναρμολογηθεί και να έχουν δοκιμαστεί με νερό, με τις εργασίες εσωτερικής επίστρωσης να βρίσκονται σε εξέλιξη. Η κατασκευή της δεξαμενής νερού διαυγαστή προχωρά σύμφωνα με το σχέδιο.

Έχει εγκατασταθεί ο προκατασκευασμένος ηλεκτρικός χώρος διανομής, με τους καλωδιόδρομους και την ηλεκτρική εγκατάσταση να προχωρούν.

Συνεχίζονται οι εργασίες για την υποδομή χειρισμού τελμάτων, συμπεριλαμβανομένου ενός συστήματος μεταφοράς οριζόντιας στοίβαξης και καθοδικής κλίσης.

Οι εργασίες στην υποδομή έχουν επηρεαστεί από τις πρόσφατες εκτεταμένες βροχοπτώσεις, οι οποίες κυμάνθηκαν πάνω από τα ιστορικά φυσιολογικά επίπεδα και επηρεάζουν την προσβασιμότητα και την παραγωγικότητα ορισμένων κατασκευών.

Γραμμή ισχύος και υποσταθμοί

Οι υποσταθμοί της γραμμής ηλεκτρικού ρεύματος, οι κύριοι και οι δευτερεύοντες υποσταθμοί προχωρούν για να υποστηρίξουν την εκκίνηση στις αρχές του 3ου τριμήνου του 2026. Οι καθυστερήσεις στη σύνδεση της γραμμής ηλεκτρικού ρεύματος οφείλονται σε μια πιο αργή από την αναμενόμενη έγκριση των τεχνικών μελετών εφαρμογής, η οποία με τη σειρά της καθυστέρησε την πρόοδο του υπεργολάβου. Πριν από τη θέση σε λειτουργία, η τελική έγκριση από την αρμόδια ρυθμιστική αρχή απαιτεί την ολοκλήρωση των πρωτοκόλλων επιθεώρησης και ενεργοποίησης.

Η προ-θέση σε λειτουργία των φιλτροπρεσών συμπυκνωμάτων έχει ολοκληρωθεί, μαζί με όλες τις δοκιμές νερού στις κυψέλες και τις δεξαμενές επίπλευσης. Η προ-θέση σε λειτουργία του θραυστήρα έχει ολοκληρωθεί, συμπεριλαμβανομένων των πρώτων γεμίσεων και της ολοκλήρωσης των λιστών διάτρησης κατασκευής. Η περιοχή του θραυστήρα έχει ενεργοποιηθεί και η θέση σε λειτουργία εν θερμώ των συστημάτων μεταφοράς και ελέγχου διεργασιών έχει ολοκληρωθεί. Η προ-θέση σε λειτουργία των συστημάτων πυρασφάλειας, κοινής ωφέλειας και διεργασιών νερού έχει ξεκινήσει. Οι εγκαταστάσεις σωληνώσεων και καλωδίων συνέχισαν να ενισχύονται κατά τη διάρκεια του τριμήνου, με έμφαση στην επίπλευση, την άλεση, τη διήθηση των υπολειμμάτων και την πρωτογενή σύνθλιψη. Η θέση σε λειτουργία αυτών των περιοχών αναμένεται να ξεκινήσει καθώς τα υποσυστήματα θα ολοκληρώνονται από την ομάδα κατασκευής.

Ολοκληρωμένη Εγκατάσταση Διαχείρισης Εξορυκτικών Αποβλήτων (IEWMF)

Η κατασκευή του φράγματος Καρατζά Λάκκου (KL) προχώρησε σταθερά, με συνεχή πρόοδο της εγκατάστασης υπόγειας αποστράγγισης, έναρξη της μηχανικής ανύψωσης πλήρωσης του φράγματος και προπαρασκευαστικές εργασίες για την επόμενη φάση κατασκευής της τάφρου αποκοπής.

Βρίσκονται σε εξέλιξη εργασίες για τη διαμόρφωση ενός ειδικού χώρου, για την αρχική τοποθέτηση απορριμμάτων, ωστόσο, η παραγωγικότητα της εργασίας έχει επηρεαστεί από τις πρόσφατες βροχοπτώσεις που σημειώθηκαν και ήταν άνω του ιστορικού μέσου όρου.

Η κατασκευή του χώρου (αναχώματος) απόθεσης μεταλλεύματος χαμηλής ποιότητας (LGO) συνεχίστηκε, με το κάτω τμήμα να προχωρά πέρα από το υψόμετρο ορόσημο των 340 RL.

Έγιναν βελτιώσεις στην κατασκευή του Συστήματος Διαχείρισης Υδάτων, ιδίως με την ολοκλήρωση του προφράγματος και την εφαρμογή ενός προγράμματος πασσάλων για τη διασφάλιση της δομικής ακεραιότητας του καναλιού εκτροπής υδάτων KT2.

Οι μηχανολογικές εγκαταστάσεις της ενδιάμεσης μονάδας επεξεργασίας νερού (IWTP) βρίσκονται σε πλήρη εξέλιξη, ενώ οι εργασίες θεμελίωσης της μονάδας επεξεργασίας νερού (WTP) ξεκίνησαν όπως είχε προγραμματιστεί.

Επιφανειακή εξόρυξη

Το ανοιχτό όρυγμα συνέχισε να καταγράφει σταθερά ανοδική πορεία, κατά το 4ο τρίμηνο του 2025 με τέσσερα συνεργεία να λειτουργούν νωρίτερα από τον προγραμματισμό για την δημιουργία αποθεμάτων μεταλλεύματος ενόψει της έναρξης λειτουργίας της μονάδας επεξεργασίας. Στο τέλος του 4ου τριμήνου του 2025, υπήρχαν περίπου 1,2 εκατομμύρια τόνοι ανοιχτού και υπόγειου μεταλλεύματος σε αποθέματα που περιείχαν περίπου 47,3 χιλιάδες ουγκιές χρυσού και 12,5 εκατομμύρια λίβρες χαλκού. Η γεώτρηση ελέγχου περιεκτικότητας που καλύπτει το 95% της 1ης φάσης ανοιχτής εξόρυξης ολοκληρώθηκε και επιβεβαίωσε τα τρία πρώτα χρόνια παραγωγής.

Υπόγεια Ανάπτυξη

Οι ρυθμοί ανάπτυξης του υπόγειου μεταλλείου συνέχισαν να επιταχύνονται. Συνολικά 1.155 μέτρα υπόγειας ανάπτυξης ολοκληρώθηκαν το 4ο τρίμηνο του 2025. Κατά τη διάρκεια του 2025, η υπόγεια ανάπτυξη ανήλθε συνολικά σε 3.092 μέτρα, δηλαδή περίπου 900 μέτρα περισσότερα από ό,τι είχε προϋπολογιστεί κατά τη διάρκεια του έτους.

Το πρόγραμμα δοκιμαστικών μετώπων παραγωγής απέδωσε υψηλής ποιότητας αποτελέσματα κατά τη διάρκεια του τριμήνου. Το πρώτο από τα δύο δοκιμαστικά μέτωπα παραγωγής εξορύχθηκε πλήρως και η δεύτερη δοκιμαστική εξόρυξη θα ολοκληρωθεί τον Φεβρουάριο του 2026. Κάθε δοκιμαστικό μέτωπο που έχει εξορυχθεί μέχρι σήμερα αναμένεται να παρέχει περίπου 72 kt μεταλλεύματος, με διαστάσεις 60 μέτρα ύψος και εμβαδόν 30 επί 15 μέτρα. Ο κατακερματισμός του μεταλλεύματος έχει ξεπεράσει τις προσδοκίες και η παρακολούθηση και η εξόρυξη της κοιλότητας του μετώπου ανταποκρίθηκε στις προσδοκίες μας. Αυτή η επιτυχία αύξησε την εμπιστοσύνη μας στην προγραμματισμένη δοκιμή τεσσάρων μεγαλύτερων δοκιμαστικών μετώπων το 2026, καθεμία σχεδιασμένη σε περίπου 97kt ανά στάση με διαστάσεις 60 μέτρα ύψος και εμβαδόν 30 επί 20 μέτρα ανά στάση.

Η ημιαυτόνομη απομακρυσμένη φόρτωση μεταλλεύματος και η απομακρυσμένη διάτρηση, με χειριστές στην επιφάνεια (χωρίς επί τόπου παρουσία χειριστή στον εξοπλισμό), χρησιμοποιήθηκαν με επιτυχία κατά την εξόρυξη αυτών των δύο δοκιμαστικών μετώπων. Αυτή η τεχνολογία επιτρέπει σε έναν μόνο χειριστή να ελέγχει πολλά κομμάτια εξοπλισμού ταυτόχρονα, αυξάνοντας την ασφάλεια, την ακρίβεια και την παραγωγικότητα του τρυπανιού, μειώνοντας τον χρόνο αδράνειας μεταξύ των βαρδιών και κατά τη διάρκεια του ξεσκαρώματος, μειώνοντας το σχετικό κόστος.

Επεξεργασία

Πρόσθετες δοκιμές των υφασμάτων του φίλτρου τελμάτων, βρίσκονται σε εξέλιξη για το πρόγραμμα επαναπλήρωσης των στοών από χύδην αποθηκευμένα δείγματα μεταλλεύματος που έχουν εξορυχθεί από το ανοιχτό όρυγμα. Έχει καθοριστεί μια αρχική στρατηγική απογραφής για την υποστήριξη της επιχειρησιακής ανθεκτικότητας και της συνέχειας της προμήθειας φιλτροϋφασμάτων. Αυτή η στρατηγική περιλαμβάνει τη διατήρηση έξι πλήρων σετ που προέρχονται από τρεις διαφορετικούς προμηθευτές.

Οι προσπάθειες μηχανικής και τεχνικής βελτιστοποίησης συνεχίστηκαν για την αρχική περιοχή τοποθέτησης τελμάτων, καθώς και οι δραστηριότητες επιχειρησιακής ετοιμότητας για τη στοίβαξή τους.

Εργατικό δυναμικό

Στις 31 Δεκεμβρίου 2025, υπήρχαν συνολικά περίπου 2.350 άτομα προσωπικό που εργάζονταν στο εργοτάξιο, συμπεριλαμβανομένων 415 εργαζομένων της εταιρείας στο έργο των Σκουριών.

Play button

Κοινωνικά και οικονομικά οφέλη

Το Έργο είναι σχεδιασμένο βάσει των αρχών της υπεύθυνης μεταλλευτικής δραστηριότητας ενώ προβλέπεται να δημιουργήσει σημαντική οικονομική και κοινωνική αξία τόσο σε τοπικό όσο και σε εθνικό επίπεδο.

Για την ολοκλήρωση του έργου των Σκουριών, θα απαιτηθεί πλήθος κατασκευαστικών εργασιών, καθώς και προμήθεια σημαντικών ποσοτήτων υλικών και υπηρεσιών, που θα τονώσουν την εγχώρια αγορά και θα ενισχύσουν την τοπική απασχόληση. Πιο συγκεκριμένα, θα πραγματοποιηθούν άνω του $1 δισ. νέες επενδύσεις ενώ κατά τη διάρκεια των κατασκευαστικών εργασιών θα απασχοληθούν πάνω από 1.700 εργαζόμενοι.

Οι κατασκευαστικές εργασίες των Σκουριών ξεκίνησαν το καλοκαίρι του 2023 ενώ το 2026 αναμένεται να τεθεί σε παραγωγική λειτουργία, φάση κατά την οποία αναμένεται να δημιουργηθούν περί τις 1.500 πρόσθετες θέσεις εργασίας, που θα αφορούν αποκλειστικά τη μεταλλευτική δραστηριότητα.

Τεχνολογίες αιχμής και βέλτιστος περιβαλλοντικός σχεδιασμός

Κατά τη λειτουργία του, το μεταλλείο των Σκουριών θα είναι πλήρως ψηφιακό, θα ενσωματώνει διεθνείς πρακτικές στους τομείς της τεχνολογίας, έρευνας και εξόρυξης, ασφάλειας και περιβαλλοντικής προστασίας. Για την ανάπτυξη του έργου προβλέπεται η υιοθέτηση των Βέλτιστων Διαθέσιμων Τεχνολογιών που θα διασφαλίσουν έναν μακροχρόνιο θετικό αντίκτυπο για όλους, όπως το ολοκληρωμένο Σύστημα Διαχείρισης Αποβλήτων & Υδάτων, η Τεχνολογία Αφύγρανσης Τελμάτων, η Λιθογόμωση, η Παράλληλη Αποκατάσταση και η Περιβαλλοντική Παρακολούθηση. Το Ολοκληρωμένο Σύστημα Διαχείρισης Αποβλήτων & Υδάτων, προβλέπει την:

  • Κατασκευή νέας μονάδας κατεργασίας νερού, με υψηλό βαθμό απόκρισης σε ακραία καιρικά φαινόμενα.
  • Κατασκευή νέου χώρου απόθεσης αφυγρασμένων μεταλλευτικών καταλοίπων (τελμάτων).

Πλεονεκτήματα αφύγρανσης τελμάτων

Γεωτεχνική σταθερότητα

Έως και 90% αφαίρεση της περίσσειας νερού από τα τέλματα με τη χρήση φιλτρόπρεσας, τα οποία στη συνέχεια μεταφέρονται στον χώρο απόθεσης όπου συμπυκνώνονται και το αποτέλεσμα είναι ένας γεωτεχνικά σταθερός & στέρεος όγκος, βελτιώνοντας σημαντικά την ασφάλεια και τη σταθερότητα εξαλείφοντας κάθε γεωτεχνικό κίνδυνο.

Εξοικονόμηση νερού

H τεχνολογία αφύγρανσης τελμάτων επιτρέπει τη μεγιστοποίηση της ανακύκλωσης του νερού & την επαναχρησιμοποίησή του στην παραγωγική διαδικασία, με αποτέλεσμα να ελαχιστοποιείται η κατανάλωση φυσικών υδάτινων πόρων.

Μικρότερος απαιτούμενος χώρος απόθεσης

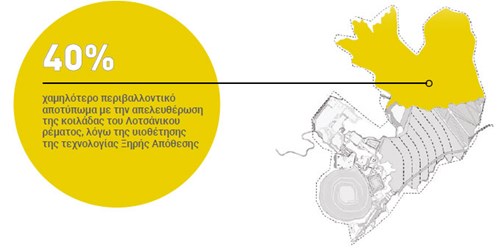

Χρήση του ενός από τους δυο χώρους απόθεσης, που προβλέπονταν στον αρχικό σχεδιασμό, με αποτέλεσμα την πλήρη απελευθέρωση έκτασης 486 στρεμμάτων της λεκάνης του Λοτσάνικου ρέματος.

Μικρότερος απαιτούμενος χώρος απόθεσης

Άλλες βιώσιμες πρακτικές και τεχνολογίες

Συστήματα διαχείρισης υδάτων

Μέσα από το Ολοκληρωμένο Σύστημα Διαχείρισης Υδάτων, επιτυγχάνεται η:

  • Μείωση κατανάλωσης μέσω στοχευμένων έργων, όπως για παράδειγμα φίλτρανσης & ανακύκλωσης.
  • Μείωση εισροών υπογείων υδάτων μέσω προαποστράγγισής τους και επανεισπίεσής τους στον υδροφόρο ορίζοντα.
  • Εκτροπή επιφανειακών νερών του μεταλλείου μέσω καναλιών εκτροπής υδάτων.
  • Επεξεργασία νερού που έρχεται σε επαφή με τις μεταλλευτικές δραστηριότητες στο εργοστάσιο επεξεργασίας νερών μεταλλείου και επαναχρησιμοποίησή του στις καθημερινές εργασίες.

Ανακύκλωση μεταλλευτικών καταλοίπων (λιθογόμωση)

Η πλειονότητα των προϊόντων εκσκαφής από το ανοιχτό όρυγμα, θα χρησιμοποιηθούν για την κατασκευή του Χώρου Ξηρής Απόθεσης μεταλλευτικών καταλοίπων, των λιμνών διαχείρισης υδάτων και των διαφόρων υποδομών του εργοταξίου. Η περίσσεια αυτών θα αξιοποιείται στη σταδιακή αποκατάσταση του χώρου απόθεσης μεταλλευτικών καταλοίπων. Τα μεταλλευτικά κατάλοιπα θα αξιοποιούνται στην επαναπλήρωση του υπόγειου μεταλλείου με τη μέθοδο λιθογόμωσης καθώς και του ανοιχτού ορύγματος για την επαναφορά του αρχικού ανάγλυφου.

Περιβαλλοντική αποκατάσταση παράλληλα με τη δραστηριότητα

Η αποκατάσταση των παραδοσιακών χώρων υγρής απόθεσης τελμάτων είναι συνήθως εφικτή μετά το τέλος της διάρκειας ζωής ενός μεταλλείου. Αντίθετα, με τη μέθοδο της ξηρής απόθεσης, λόγω της στέρεας μορφής των τελμάτων, προσφέρεται η δυνατότητα σταδιακής ανάπλασης των χώρων απόθεσης παράλληλα με τη μεταλλευτική δραστηριότητα. Αυτό έχει ως αποτέλεσμα ο χώρος να είναι πλήρως αποκατεστημένος και έτοιμος προς διάθεση στην τοπική κοινωνία αμέσως μετά το τέλος της μεταλλευτικής δραστηριότητας.

Πρόγραμμα Περιβαλλοντικής Παρακολούθησης

Η Ελληνικός Χρυσός έχει σχεδιάσει και εφαρμόζει ήδη ένα από τα πιο ολοκληρωμένα  προγράμματα περιβαλλοντικής παρακολούθησης στην Ευρώπη, το οποίο παρακολουθεί την ποιότητα του αέρα, του εδάφους και των υδάτων, τις εκπομπές θορύβου, τη σεισμικότητα και τις οικολογικές παραμέτρους σε 500 σημεία ελέγχου στα Μεταλλεία Κασσάνδρας και τη γύρω περιοχή, με στόχο τη διαρκή, ακριβή και σε πραγματικό χρόνο αξιολόγηση των περιβαλλοντικών επιδόσεων του έργου.

ΕΡΓΟ ΣΚΟΥΡΙΩΝ

Βέλτιστος Περιβαλλοντικός Σχεδιασμός

Play button

Γεωλογία & Μεταλλοφορία

Το πορφυριτικό κοίτασμα χαλκού-χρυσού στις Σκουριές εντοπίζεται γύρω από έναν μικρής διαμέτρου (μικρότερης των 400μ.) πορφυρικό πυρήνα σωληνοειδούς μορφής ο οποίος διείσδυσε σε σχιστόλιθους και γνευσίους της Παλαιοζωικής ηλικίας Ενότητας Βερτίσκου, της Σερβομακεδονικής Μάζας στη ΒΑ Χαλκιδική. Η μεταλλοφορία εκτείνεται σε βάθος μεγαλύτερο των 920μ. από την επιφάνεια.

Το προρφυριτικό κοίτασμα χαρακτηρίζεται από τουλάχιστον τέσσερις φάσεις διεισδύσεων, πιθανής μονζονιτικής έως σιηνιτικής σύστασης. Οι πορφυριτικές διεισδύσεις εμφανίζουν έντονη ποτασσική εξαλλοίωση και σχετική ανάπτυξη φλεβικών συστημάτων τύπου stockwork, που διεισδύουν και αντικαθιστούν τον αρχικό πρωτόλιθο.

Η ποτασσική (καλιούχος) εξαλλοίωση και η μεταλλοφορία χαλκού εκτείνονται επίσης και στο περιβάλλον μητρικό πέτρωμα. Περίπου τα δύο τρίτα των μετρημένων και ενδεικτικών μεταλλευτικών αποθεμάτων και το 40% του περιεχόμενου μετάλλου φιλοξενούνται εκτός του πορφύρη.

Η ποτασσική εξαλλοίωση είναι σύγχρονη έως υστερομαγματική. Χαρακτηρίζεται από αναπτύξεις καλιούχου άστριου εντός πλαγιοκλάστων, δευτερογενούς βιοτίτη που προέκυψε από αντικατάσταση των αμφιβόλων και του πρωτογενούς βιοτίτη, καθώς και λεπτόκοκκη μάζα καλιούχου άστριου-χαλαζία με διάσπαρτο μαγνητίτη.

Διακρίνονται τέσσερα κύρια στάδια φλεβιδίων: 1) πρώιμο στάδιο πυκνού συστήματος φλεβών χαλαζία-μαγνητίτη, 2) φλεβίδια χαλαζία-μαγνητίτη με χαλκοπυρίτη ± βορνίτη, 3) φλεβίδια χαλαζία-βιοτίτη-χαλκοπυρίτη ± βορνίτη-απατίτη-μαγνητίτη και 4) περιορισμένης έκτασης, υστερογενείς φλέβες πυρίτη ± χαλκοπυρίτη-ασβεστίτη-χαλαζία. Ο πορφύρης και η ποτασσική (καλιούχος) εξαλλοίωση στις Σκουριές είναι σύγχρονης ηλικίας και σχηματίστηκαν κατά το πρώιμο Μειόκαινο.
